连日来,设备检修中心以陕煤集团、陕钢集团及汉钢公司三届四次职代会暨2025年工作会精神为指引,全员“满格”发力,跑好设备检修、春检及产线升级“新赛程”,为企业转型发展赋能。

“满格”战力,跑好设备检修“新赛程”

打赢生产护航“主动仗”

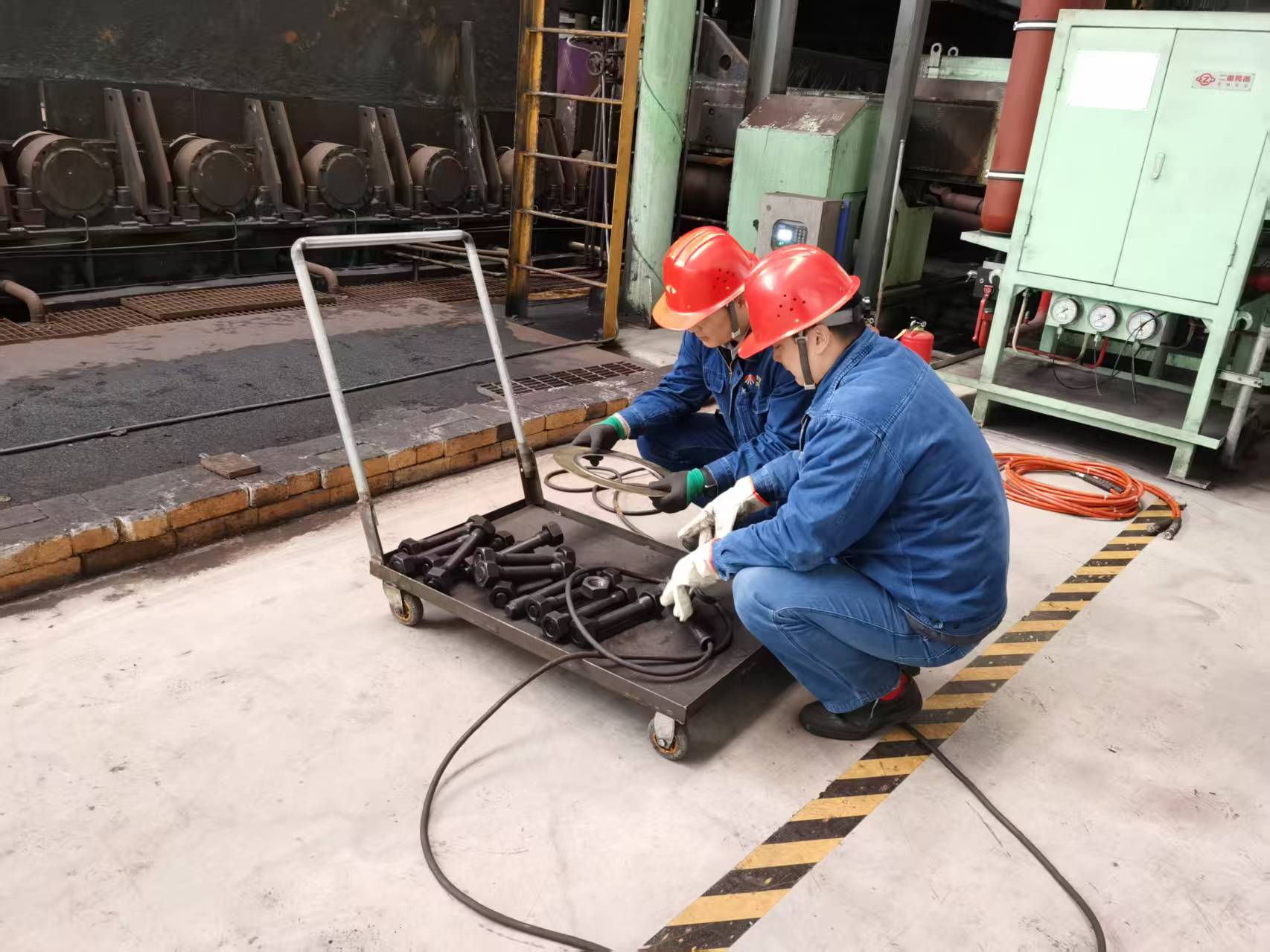

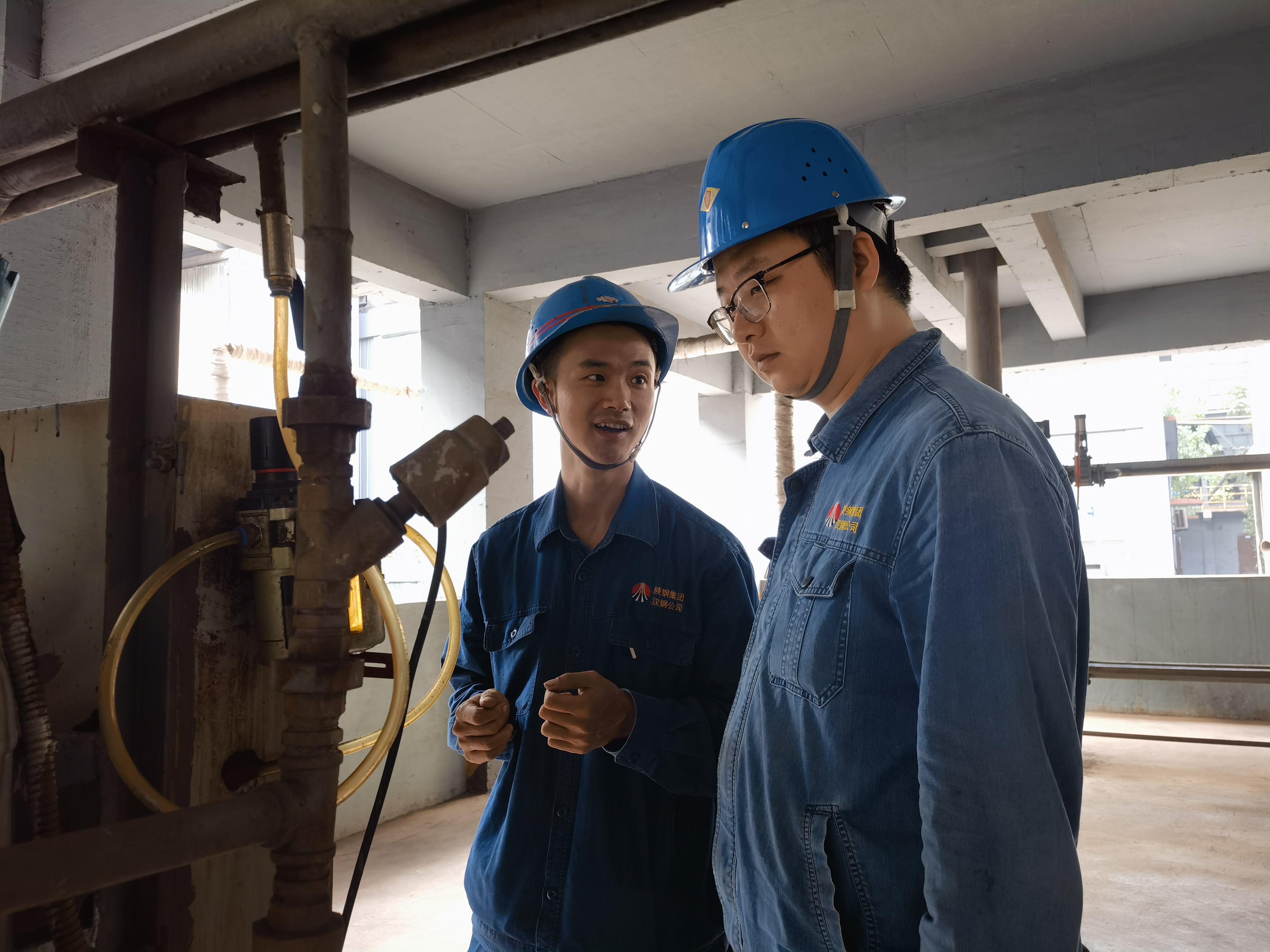

集中力量推进1#高炉系统的检修工作,确保检修工作质量控制,安全无事故。确定了烧结主抽电机转子更换年修等关键检修项目的负责人,严格执行炼1#棒线加热炉补焊水梁等危险作业的安全措施,保证各项安全措施得到全面实施。迄今为止,已完成1192项检修任务。同时,加强设备基础管理,实施关键设备包机牌;开展对标管理,推进禹龙云商系统功能开发,与同行业钢铁企业交流设备管理及维修队伍建设,持续提升设备管理水平,护航生产稳行

“满格”战力,跑好设备检修“新赛程”

下好电气春检“先手棋”

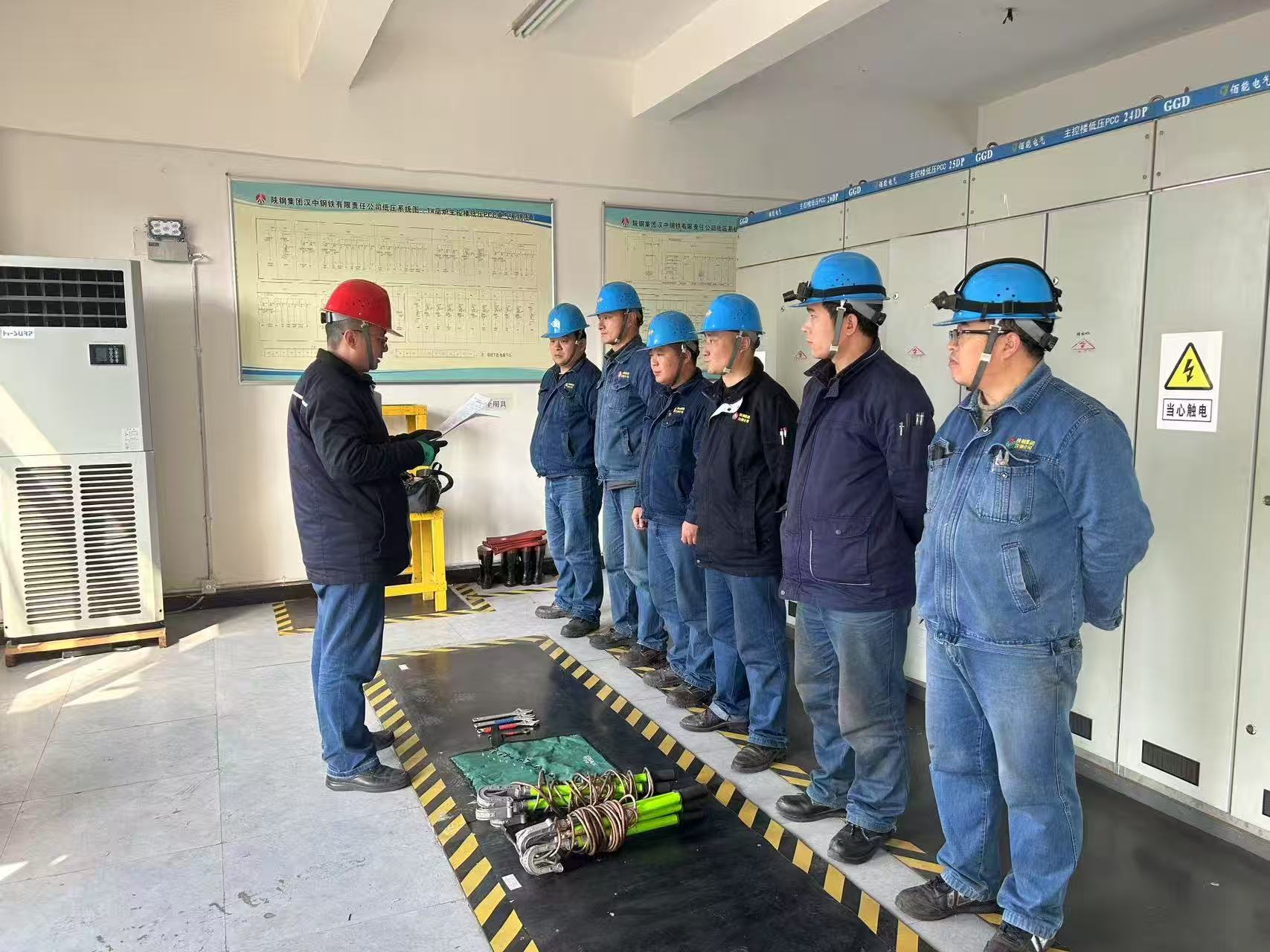

为确保公司设备的安全顺行,公司全面启动电气设备分级分区域地毯式排查工作。设备检修中心编制下发了《关于2025年春季电气安全综合大检查工作安排的通知》,详细规划了三个阶段的工作内容,包括规章制度的审查、基础安全的检查以及电气设备和设施的全面检查,并对考核细则进行了明确的规定。要求各单位充分利用1#高炉单系统检修期间,全面开展设备隐患自查、自纠工作,坚持边查边改的原则,认真落实电气设备隐患、缺陷整改工作,做到隐患、缺陷零容忍。此外,公司还精心制定了培训方案,培训内容包括电力安全工作规程、电气管理制度等理论知识,通过理论与实践的紧密结合,全面提升春检队伍的技能水平。截至目前,243项春检任务已完成,完成率达到82.6%。

“满格”战力,跑好设备检修“新赛程”

拉满产线升级“进度条”

遵循“区域分片制推进”原则,全力推进中厚板和1#连铸生产线升级改造项目,要求每日、每周、每月通报项目进度。同时严格按照进度要求,严把需求计划审批关,积极与采购部门对接,跟踪备件采购进度,以及招标合同签订及项目施工等各项工作。截至目前,连铸区域已完成30项需求计划的合同签订。高线区域原料跨PPF链收集区增设围挡、棒线区域冷床增设围挡的施工已开始。棒线区域轧线孔型系统及导卫形式改造项目、中轧精轧区导轮等备件均已回货,后续根据轧制需求及停机时间更换上线。区域其他改造项目也在有序推进中。(设备检修中心 曹娟娟 李龙明)
